सुनकोशीको बेलिब्रिज झिकिएपछि समस्यामा स्थानीय


  •    न्युजभित्तो/४ जेष्ठ २०८३, सोमबार १२:००

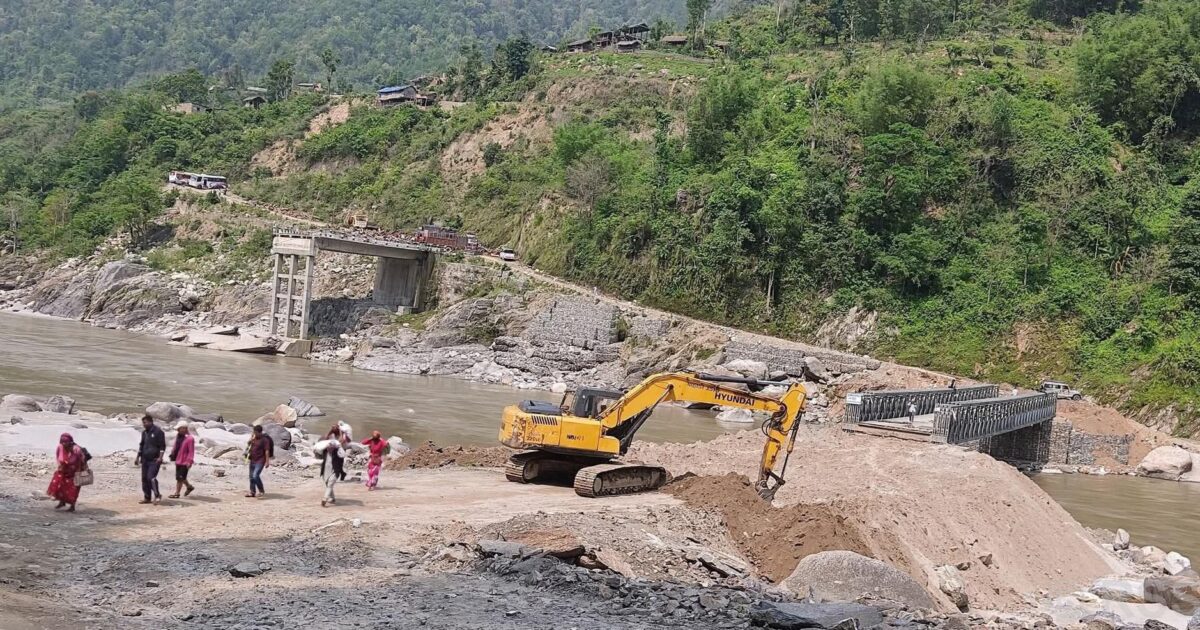

  • खोटाङ, ४ जेठ । सुनकोशीस्थित फोक्सिङटार र बङ्शिलाघाटको अस्थायी बेलिब्रिज झिकिएसँगै खोटाङ पूर्वी तराईसँगको सीधा यातायात सम्पर्कबाट विच्छेद भएको छ । निरन्तरको वर्षापछि सुनकोशी नदीमा पानीको बहाव बढेसँगै फरक–फरक सडकखण्डमा पर्ने फोक्सिङटार र बङ्शिलाघाटको अस्थायी बेलिब्रिज निकालिएको हो ।

    पूर्वी तराईका विभिन्न जिल्ला जोड्ने दुईवटा नाकामा जडान गरिएको अस्थायी बेलिब्रिज निकालेपछि स्थानीयवासी समस्यामा परेका छन् । फोक्सिङटार र बङ्शिलाघाटमा मोटरेबल पक्की पुल नहुँदा हिउँदको समयमा जडान गर्ने र वर्षात् लागेपछि पुनः खोलेर राख्नेगरी अस्थायी बेलिब्रिजको विकल्प अगाडि सारिएको हो ।

    मौसम परिवर्तनसँगै निरन्तरको वर्षाले सुनकोशीमा पानीको सहत बढेसँगै गत वैशाख २७ गतेबाट बङ्शिलाघाटको बेलिब्रिज निकाल्न थालिएको पूर्वाधार विकास कार्यालय खोटाङका प्रमुख बिनम दाहालले जानकारी दिनुभएको छ । खोटाङको बराहपोखरी गाउँपालिका–५ पौवासेरा र उदयपुरको चौदण्डीगढी नगरपालिका–१ जोड्ने बङ्शिलाघाटस्थित सुनकोशीमा पहिलोपटक अस्थायी बेलिब्रिज जडान गरिएको हो ।

    बङ्शिलाघाटको अस्थायी बेलिब्रिजले खोटाङका जन्तेढुङ्गा, बराहपोखरी र खोटेहाङ गाउँपालिका तथा भोजपुरका केही गाउँका नागरिकलाई तराई आवतजावतमा सुविधा दिएको थियो । बङ्शिलाघाटको अस्थायी बेलिब्रिज हटाएपछि करिब छ महिना झोलुङ्गे पुलमार्फत पूर्वी तराईका जिल्ला आवतजावत गर्नुपर्ने बाध्यता पुनः दोहोरिएको स्थानीय युवराज मगरले जानकारी दिनुभएको छ ।

    बङ्शिलाघाटको अस्थायी बेलिब्रिजका लागि आवश्यक सामग्री कोशी प्रदेश सरकारअन्तर्गत भौतिक पूर्वाधार विकास मन्त्रालयले रु एक करोड ८७ लाख बजेटमा खरिद गरी पूर्वाधार विकास कार्यालय खोटाङलाई हस्तान्तरण गरेको थियो । बङ्शिलाघाटको अस्थायी बेलिब्रिज गुरुकुल विल्डर्स एन्ड सप्लायर्स प्रालि रौतहटले मूल्य अभिवृद्धि करसहित रु ५७ लाख बजेटमा ठेक्का लिएको हो  ।

    बङ्शिलाघाटमा मोटरेबल पक्की पुल निर्माणका लागि रु १९ करोड १८ लाख ४१ हजार ४०० लागतमा ३३ महिनाभित्र पुल निर्माण सम्पन्न गर्ने गरी कालिका–वेदांसी जेभीले सम्झौता गरेको छ । विसं २०७९ मङ्सिर १ गते सम्झौता गरेर निर्माण सुरु गरिएको मोटरेबल पुल निर्माणमा निर्माण कम्पनीको ढिलासुस्ती भएको स्थानीयले आरोप लगाएका छन् ।

    फोक्सिङटारको अस्थायी बेलिब्रिज जेठ ३ गतेबाट पूर्णरूपमा यातायात बन्द गरेर निकाल्न सुरु गरिएको गाईघाट दिक्तेल सडक योजना कार्यालयका सूचना अधिकारी इन्जिनियर सुमन गोलेले जानकारी दिनुभएको छ । सगरमाथा लोकमार्गमा पर्ने दिक्तेल–गाईघाट सडकखण्डको सुनकोशीस्थित फोक्सिङटारको अस्थायी बेलिब्रिज गत पुस २७ गतेबाट सञ्चालनमा ल्याइएको थियो ।

    फोक्सिङटारमा अस्थायी बेलिब्रिज जडान गर्ने ठेक्का एमए÷एस आर्यन कन्स्ट्रक्सन मल्टी पर्पोज प्रालि कटारी–३ उदयपुरले लिएको थियो । ठेकेदार कम्पनी एमए÷एस आर्यन कन्स्ट्रक्सन मल्टी पर्पोज प्रालि कटारीले मूल्य अभिवृद्धि कर (भ्याट)सहित रु ९६ लाख ७७ हजार ९३७ मा जठान र निकाल्नेगरी ठेक्का सम्झौता गरेको हो ।

    खोटाङको खोटेहाङ गाउँपालिका–९, लिच्कीराम्चे र उदयपुरको रौतामाई गाउँपालिका–५, आँपटार जोड्ने फोक्सिङटारस्थित सुनकोशीमा निर्माण गरिएको मोटरेबल पुल गत वर्ष असोज १२ गतेको बाढीले बगाएको थियो । निर्माण सम्पन्न भएर सञचालनमा आएको वर्ष दिन नपुग्दै बाढीले बगाएपछि अस्थायी बेलिब्रिजको भर पर्नुपर्ने अवस्था आएको हो ।

    सुनकोशीको फोक्सिङटारमा मोटरेबल पक्की पुल पुनः निर्माण नभएसम्म खोटाङवासीको समस्या यथावत रहने उद्योग वाणिज्य सङ्घ खोटाङका अध्यक्ष राजनप्रसाद आचार्यले बताउनुभएको छ । “फोक्सिङटारको अस्थायी बेलिब्रिज हटाएपछि पूर्वी तराईका जिल्लाबाट खोटाङ भित्रिने यातायातका साधन घुर्मी–कटारी हुँदै जयरामघाट तारेर ल्याउनुपर्नेहुन्छ । खोटाङ्गे जनताका लागि यो घुमाउरो बाटो हो”, उहाँले भन्नुभयो, “मध्यपहाडी लोकमार्गमा पर्ने घुर्मी–कटारी हुँदै जयरामघाट तारेर ल्याइने दैनिक उपभोग्यवस्तुको मूल्यसमेत वृद्धि हुन्छ । यसप्रति सम्बन्धित निकायले बेलैमा ध्यान दिन जरुरी छ ।”

    फोक्सिङटारमा बाढीले बगाएको मोटरेबल पक्की पुल पुनर्निर्माणका लागि आवश्यक बजेट सुनिश्चित भएको बताइए पनि अहिलेसम्म कुनै प्रक्रिया अगाडि बढेको छैन । दिक्तेल–गाईघाट सडकखण्डमा पर्ने फोक्सिङटारमा मोटरेबल पक्की पुल पुनः निर्माणका लागि अर्थमन्त्रालयले गत वर्षको चैतमा रु ३५ करोड बजेट सुनिश्चित गरेको नेपाल कम्युनिष्ट पार्टी ९एमाले०का केन्द्रीय सदस्य विशाल भट्टराईले जानकारी दिनुभएको थियो । रासस
